专业
认证

420天鏖战!张家口涉冬奥项目 紫山沟变电站项目提前投入运营

新华社石家庄10月29日电(记者杨帆、郭雅茹)随着两台主变压器先后合闸冲击成功,张家口市崇礼区220千伏紫山沟变电站日前正式投运。29日记者从国网冀北电力有限公司了解到,崇礼冬奥核心区的五座新建变电站、20条110千伏及以上输电线路近期将陆续投运。

据介绍,此次投运的220千伏紫山沟变电站工程位于张家口崇礼区红旗营镇,采用智能变电站模块化建设。该变电站工程2018年9月4日开工,经过420多天的鏖战,工程建设者将投运时间比原定提前了34天,为后续涉冬奥工程的启动争取了宝贵时间。

记者采访时了解到,自10月20日相关线路的切改工作开始后,施工人员密切配合,发扬连续作战精神,7天时间内相继完成宣榆线切改工程和220千伏宣紫线、紫榆线启动任务,最终为紫山沟变电站启动工作扫清障碍。

%title插图%num

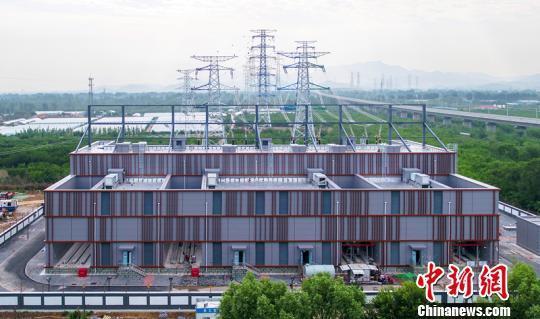

资料图 来源:中新社

继此次紫山沟变电站启动后,位于冬奥核心区的古杨树220千伏变电站,云顶、黄土嘴、太子城110千伏变电站和相关110千伏及以上输电线路将相继启动,全部启动工作将于12月上旬结束。届时崇礼地区将正式形成“双环网+双辐射”电网结构,实现崇礼区域100%可再生能源供电,实现比赛场馆绿色电力全面覆盖。(完)

赞(0) 打赏
未经允许不得转载:贝斯通检测认证机构中心 » 420天鏖战!张家口涉冬奥项目 紫山沟变电站项目提前投入运营

贝斯通检测 专业认证 诚挚服务

国内外一站式检测认证。

联系我们联系我们

觉得文章有用就打赏一下文章作者

非常感谢你的打赏,我们将继续给力更多优质内容,让我们一起创建更加美好的网络世界!

支付宝扫一扫

微信扫一扫

登录

找回密码

注册
